Ils font partie de la vaste opération qu’entreprend Enedis appelée « 10 Km de lignes, 2000 volts de lignes remises à neuf ! »

Du 18 septembre  au 19 octobre 2017, afin d’améliorer la qualité de la distribution et de répondre aux besoins des clients, Enedis réalise des travaux sur le réseau électrique existant tout en continuant à garantir la continuité de la fourniture électrique en installant des groupes électrogènes pendant toute la durée des travaux.

Exemple d’intervention:
Le changement des poteaux de la ligne Haute Tension en bordure de la coursière au lieu dit « les Sauvages » est programmé le lundi 25 septembre 2017. Les anciens poteaux sont endommagés par les hivers successifs et seront remplacés par de nouveaux :

poteau à changer



nouveau poteau ancien poteau à changer et nouveau poteau préparé











PLANNING DES INTERVENTIONS
Semaine 38 :
Préparations des portants / tests.
Préparation des forages.

Semaine 39 :
Traitement de la liaison centre Bourg / Chier de Faut : 25 septembre
Remplacement de 8 poteaux.
Entretien d’un interrupteur.
Élagage.
Traitement de la liaison le Clos / la Chaux : 27 septembre.
Remplacement de 2 poteaux.
Élagage.

Semaine 40 :
Dépose de l’interrupteur de coupure Sauvages / Besset.
Elagage le Besset.
Pose d’un interrupteur aérien aux quatre routes.
Traitement de la liasion le Royet / la Mûre : Changement de ponts isolateurs.

Semaine 41 :
Puziols : changement du poteau haubané.
Ligne du Col de l’Homme Mort : changement des armements des Granges jusqu’aux quatre routes sur 24 poteaux.

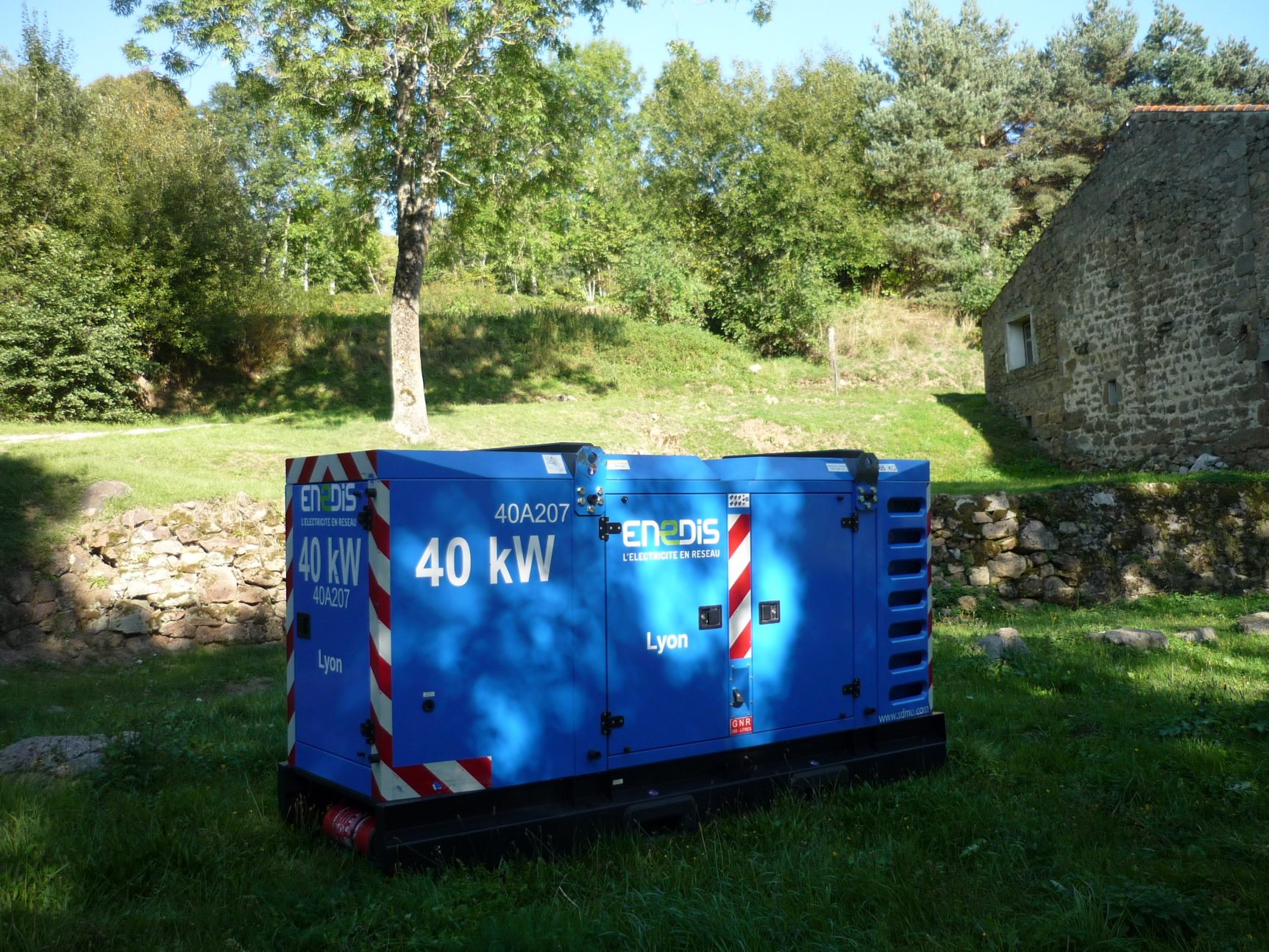

En gros, il faut retenir que les coupures de courant seront minimisées dans la mesure du possible. 5 ou 6 groupes électrogènes, déjà installés, prendront le relais lors des travaux.
